ㆍ적용범위
ㆍ 재 품
한국판넬건설의 S.G.P 및 동등이상의 제품으로서 설계도면에 기준한 것으로 사전에 각 부분별로 도면을 만들어서 시공 계획서와 함께 제출하여 발주자의 승인을 얻은후 시공한다. 두께는 66mm 를 기준으로 하고 그 이상의 규격은 상호협의하여 작업한다. |
ㆍ제품구성

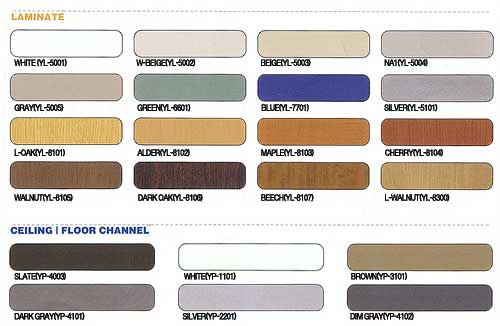

1. 걸레받이 : 0.8T 검정색 칼라강판 절곡 L=2400m
2. 천정받이 : 0.5T 칼라강판 절곡 L=2400m
3. 마감받이 : 0.5T 칼라강판 절곡 L=2400m ~ 3000m
4. 각파이프 : 4m이하 - 0.8T Gl 아연도 강판 L=주문치수
4m이상 - 0.8T Gl 사각파이프
5. 유리솜 : 24K, THK40~50 KS표시품 L=10M
6. 판 : 0.5~0.6T 칼라강판 + THK12.5m 짚섬보드 접착판 L=주문치수
7. 고무메지 : 5 * 12 발포성 연질 PVC

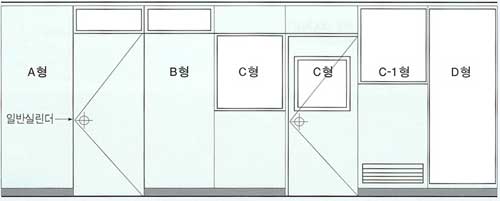

8. 도어 : 문틀 1.6T EGl위 소부도장 875*2100, 1760*2100외 주문사항
문짝 1.0T EGl위 소부도장 806*2055, 841*2055외 주문사항
9. 창틀 : 1.0~1.2T EGl위 소부도장 875*900, 1760*900외 주문사항
10. 힐티핀 : 걸레받이 고정용
11. 피스(규격) : 천정받이 고정용
12. 피스(규격) : 판 고정용
13. 본드 및 실리콘 : 고무메지 부착용 |
ㆍ시공공구
1. 전동드릴 |
2. S.G.P절단기(캇타기,직소기) |
3. 드라이버 |
4. 쇠톱 |
5. 힐티총 |
6. 운반용 수레 |
7. 판넬 설치용 자키 |
8. 직각자 |
9. 추 |
10. 먹줄 |
11. 줄자 |
12. 사다리 |
ㆍ시공방법
1. 먹줄작업 : 시공할 위치에 천정 및 바닥에 먹줄로 표시를 한다.
2. 걸레받이 설치 : 표시한 먹줄위치에 걸레받이를 바닥에 힐티 못이나 기타 방법으로 고정시킨다. 단,도어 시공위치에 펴내는 845mm 양개는 1730mm 간격으로 띄워 놓는다.
3. 천정받이 설치 : S.G.P 페널과 같은 색상의 0.5T 또는 0.6T 의 칼라철판을 절곡제작하여 천정철골 부분에 기본길이 2400mm 인 천정받이를 피스로 고정시킨다.
4. 마감받이 설치 : 시공 시작부분과 마감부분에 마감받이로 마감한다.
5. 각파이프 설치(40×40×0.8T) : 첫 시작부분에 각파이프로 수직을 맞춰 세우고 판을 붙이는 작업을 병행하면서 885mm간격으로 세워나간다.
6. S.G.P판 작업 : 마감재 및 각파이프로 수직을 맞추어 세우고 885mm 간격으로 또 하나의 각파이프를 세운 다음 S.G.P판을 수평기로 수직을 보아 세워 첫 시작 부분에는 피스로 고정시킨다.
다음으로 세번째 각파이프를 세운 후 다음 판을 첫번째 판의 날개와 겹치어 세우고 겹친부분에 피스로 적당한 간격으로 3-5개 피스로 고정하여 한쪽 면을 작업한 다음 반대쪽 판을 전면과 같은 방법으로 시공하고 마지막 쪽판 마감은 벽면과 맞추어 재단하여 시공 마감한다.
7. 유리솜 충진 : 한쪽판을 시공한 후 유리솜을 높이에 맞추어 절단하여 충실하게 채워 넣는다. 경우에 따라서는 생략하거나 대체 할 수 있다.
8. 창틀설치 : 창틀 타입 설치시 먼저 창틀을 수평으로 맞추어 먼저 시공하고 양쪽 S.G.P판을 나중에 붙여 마감한다.
9. 도어 설치 : 판작업과 마찬가지로 문틀을 세워 한쪽 날개를 고정시킨 다음 문짝을 달아 수직 및 수평을 맞추어 잘 열리고 닫히는지 확인하여 나머지 한쪽 날개를 다음 판과 겹치어 고정시킨다.
10. 고무메지 시공 : 모든 작업이 끝나면 판과 판이 겹칠 세로줄과 창틀 및 도어부분과 2단 설치시 생기는 가로줄 모두에 돼지본드나 투명실리콘을 사용하여 끼워 넣는다.
판보다 30mm 정도 길게 자른 후 완전히 굳은 후에 맞춰 잘라낸다.
11. 청소작업 |
|
|
|
|
|
|
|
|
